备考一级建造师考试的考生们,冲刺阶段已经来临!《市政工程》作为考试的重要科目之一,其真题的价值不言而喻。我们为大家带来了2023年3月一级建造师《市政工程》考试真题及答案解析,这份资料是考生们冲刺高分的得力助手。通过练习真题,考生可以熟悉考试题型,了解命题思路,发现自己的薄弱环节并及时进行查漏补缺。还在为备考发愁的考生们,不妨借助这份真题资料,为自己的考试增添一份保障,向着高分全力冲刺!
2023年3月市政工程考试真题及答案解析(不完整版)
第1题 单选题 (每题1分,共20题,共20分)
1、两台摊铺机联合摊铺沥青混合料时,两幅之间的搭接,并应避开()。
A.道路中线
B.车道轮迹带
C.分幅标线
D.车道停车线
2、关于沥青路面材料再生应用的说法,正确的是( )
A.再生剂具有良好的流变性质,复合流动度接近1.
B.再生沥青混合料采用自落式拌合机拌制
C.将旧沥青路面破碎后添加再生剂拌合,即可形成再生沥青混合料
D.用于交通量较大的路面面层时,旧沥青含量应为50%-80%
B 选项错误:再生沥青混合料采用强制式或滚筒式拌合机拌制。
C选项错误;“沥青路面材料再生技术是将需要翻修或者废弃的旧沥青混凝土路面,经过翻挖、回收、破碎、筛分,再添加适量的新集料、新沥青,重新拌合成为具有良好路用性能的再生沥青混合料,用于铺筑路面面层或基层的整套工艺技术。”
D选项错误;“再生沥青混合料中旧料含量:如直接用于路面面层,交通量较大,则旧料含量取低值, 占 30%~40%;交通量不大时用高值,旧料含量占 50%~80%。
3、下列关于改性沥青混合料说法错误的是()。
A.生产、摊铺、初终压温度高于普通沥青混合料
B.宜使用履带式摊铺机摊铺
C.摊铺速度大于普通沥青混合料
D.纵横缝尽量避免出现冷接缝
D选项正确;改性沥青混合料料的纵横缝尽量避免出现冷接缝
4、钢筋的级别、种类和直径应按设计要求采用,当需要代换时,应由()进行变更。
A.建设单位
B.设计单位
C.施工单位
D.监理单位
5、下列关于柱式墩台施工的说法正确的是()。
A.V形墩柱应先浇筑一侧分支
B.有系梁时,应浇筑完柱再进行系梁浇筑
C.混凝土管柱外模应设斜撑
D.悬臂梁从中间向悬臂端开始顺序卸落
B选项错误;柱高度内有系梁连接时,系梁应与柱同步浇筑。
C选项正确;混凝土管柱外模应设斜撑,保证浇筑时的稳定
D选项错误;悬臂梁从中间向悬臂端开始顺序卸落并不是柱式墩台施工的技术要求
6、下列关于桥梁防水层施工的说法,正确的是()。
A.基层混凝土强度达到50%以上,方可进行防水层施工
B.基层处理剂可以采用喷涂法施工
C.对局部粗糙度大于上限值的部位,在环氧树脂上撒布粒径为1~3mm的石英砂进行处理
D.基层处理剂施工质量检验合格后,应开放作业人员通行
B选项正确;基层处理剂可采用喷涂法或刷涂法施工,喷涂应均匀,覆盖完全,待其干燥后应及时进行防水层施工。
C选项错误;对局部粗糙度大于上限值的部位,可在环氧树脂上撒布粒径为 0.2~0.7mm 的石英砂进行处理。
D选项错误;基层处理剂涂刷完毕后,其表面应进行保护,且应保持清洁。涂刷范围内,严禁各种车辆行驶和人员踩踏。
7、地铁车站施工方法中,速度快,造价低的是( )
A.喷锚暗挖法
B.盾构法
C.盖挖法
D.明挖法
8、关于小导管注浆的技术要求,说法正确的是()。
A.注浆顺序应由上而下,间隔对称进行
B.在黏土层中宜采用渗入注浆法
C.注浆速度应不大于50L/min
D.砂层中注浆材料宜选用水泥-水玻璃双液浆
选项B错误;在黏土层中宜采用劈裂或电动硅化注浆法、
选项C错误;注浆速度应不大于30L/min。
9、关于喷锚暗挖的衬砌施工的说法,正确的是()。
A.初期支护和二次衬砌均应该按从上而下的顺序施工
B.由初期支护承担大部分基本荷载,二次衬砌承担剩余基本荷载
C.衬砌与围岩共同作用形成联合支护体系
D.在初期支护完成后应尽快完成二次衬砌
选项B错误错误;初期支护按承担全部基本荷载来设计,二次模筑衬砌作为安全储备,初期支护和二次衬砌共同承担特殊荷载。
10、下列关于基坑变形的主要方法说法错误的是()。
A.增加围护结构和支撑的刚度
B.增加围护结构的入土深度
C.加固基坑内被动土压区土体
D.加快开挖速度
B选项正确;2)增加围护结构的入土深度。
C选项正确;3)加固基坑内被动土压区土体。
4)减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的暴露时间。
5)通过调整围护结构或隔水帷幕深度和降水井布置来控制降水对环境变形的影响
11、下列属于一般地表水处理厂广泛采用的常规处理流程的是()。
A.沉淀→混凝→过滤→消毒
B.混凝→沉淀→消毒→过滤
C.混凝→沉淀→过滤→消毒
D.过滤→沉淀→混凝→消毒
【解析】:
12、水池无粘接预应力,预应力筋长度35m,应采用的张拉方式为()
A.单端
B.两端
C.分段式
D.整体式
13、管廊桥架属于()。
A.给水处理构筑物
B.污水处理构筑物
C.工艺辅助构筑物
D.生活辅助构筑物
14、下列关于供热管道功能性试验的说法正确的是()。
A.管道自由端的临时加固装置安装完成并经检验合格后进行
B.管道接口防腐、保温后进行
C.压力表应放在两端
D.试验压力为1.5倍设计压力,且不小于0.5
B选项错误;强度试验应在试验段内的管道接口防腐、保温施工及设备安装前进行。
C选项错误;压力表应安装在试验泵出口和试验系统末端。
D选项错误;强度试验压力为1.5 倍设计压力,且不得小于 0.6MPa。严密性试验压力为设计压力的 1.25 倍,且不小于 0.6MPa。
15、下列阀门中只允许介质单向流动的是( )。
A.止回阀
B.球阀
C.蝶阀
D.闸阀
16、下列哪项仪器可以与计算机绘图机链接起来,配以数据处理软件和绘图软件,实现测图自动化
A.水准仪
B.经纬仪
C.全站仪
D.卫星定位
17、下列适用于环刀法的是()。
A.石灰稳定土基层
B.水泥稳定碎石基层
C.水泥稳定砾石基层
D.沥青面层
18、端承桩钻孔的终孔标高应以()为准。
A.以桩端进入持力层深度
B.沉渣厚度
C.勘察报告
D.泥浆含砂率
19、关于施工安全技术交底的说法,正确的是()。
A.施工时,编制人员可向管理人员进行交底
B.现场管理人员可根据施工方案向作业人员进行交底
C.仅由交底人进行签字确认即可
D.作业人员应在施工中进行交底
B选项正确;以施工方案为依据进行的安全技术交底,应按设计图纸、国家有关规范标准及施工方案将具体要求进一步细化和补充,使交底内容更加翔实,更具有针对性、可操作性。方案实施前,编制人员或项目负责人应当向现场管理人员和作业人员进行安全技术交底。
C选项错误;安全技术交底应留有书面材料,由交底人、被交底人、专职安全员进行签字确认。
20、检验批的质量验收的内容不包括( )
A.一般项目
B.功能性试验
C.主控项目
D.工程材料验收
第2题 多选题 (每题2分,共10题,共20分)
21、关于城镇道路大修维护技术要求的说法,正确的有()
A.通过检查旧路外观确定旧路处理和加铺方案
B.在旧水泥混凝土路面加铺沥青面层前应洒布粘层油
C.在旧沥青路面加铺沥青面层前应洒布透层油
D.加铺沥青面层前采用同级水泥浆填满旧水泥混凝土板缝
E.对于局部破损的水泥面板,不必整块凿除重新浇筑
B选项正确,C选项错误;在加铺前可以采用洒布沥青粘层油、摊铺土工布等柔性材料的方式对旧路面进行处理。
D选项错误;对旧水泥混凝土路面层的胀缝、缩缝、裂缝应清理干净,并应采取防反射裂缝措施。
E选项正确;对局部破损的原水泥混凝土路面层应剔除,并修补完好
22、下列关于沥青路面说法正确的是()。
A.垫层宜采用砂、砂砾等颗粒材料
B.基层主要承受车辆荷载的竖向力,并扩散到路基
C.基层应具有抗冻性
D.沥青路面应具有较高的温度敏感性
E.沥青路面应具有较大的摩擦系数
B选项正确;基层是路面结构中的承重层,主要承受车辆荷载的竖向力,并把面层下传的应力扩散到路基。
C选项正确;基层应满足结构强度、扩散荷载的能力以及水稳性和抗冻性的要求
D选项错误;路面必须保持较高的稳定性,即具有较低的温度、湿度敏感度。
E选项正确;路表面应平整、密实、粗糙、耐磨,具有较大的摩擦系数和较强的抗滑能力。
23、关于先张法预应力施工技术的说法,正确的有()。
A.张拉台座应具有足够的抗倾覆安全措施
B.预应力筋连同隔离套管应在钢筋骨架完成后穿入
C.预应力筋就位后,严禁采用电弧焊对梁体钢筋进行焊接
D.张拉完成后,应在隔离套管内进行压浆处理
E.锚板受力中心应与预应力筋合力中心一致
B选项正确;C选项正确;预应力筋连同隔离套管应在钢筋骨架完成后一并穿人就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切割或焊接。隔离套管内端应堵严
D选项错误,先张法隔离套管是需要抽拔出来,也就没有对隔离套管进行压浆的说法。
E选项正确;锚板受力中心应与预应力筋合力中心一致。
24、下列关于模板、支架拆除措施正确的是()。
A.模板在混凝土强度能承受自重荷载及可能叠加荷载时,即可拆除
B.应遵循先支后拆、后支先拆的原则
C.卸落量宜由小渐大
D.纵向应对称均衡卸落
E.结构的模板应支座向跨中一次循环卸落
B、C、D选项正确,E选项错误;模板、支架和拱架拆除应遵循“先支后拆、后支先拆”的原则。支架和拱架应按几个循环卸落,卸落量宜由小渐大。每一循环中,在横向应同时卸落、在纵向应对称均衡卸落。简支梁、连续梁结构的模板应从跨中向支座方向依次循环卸落;悬臂梁结构的模板宜从悬臂端开始顺序卸落。
25、下列围护结构中,属于柔性墙体的有( );
A.水泥土搅拌墙
B.地下连续墙
C.钢板桩围护墙
D.旋喷桩墙
E.钢管桩围护墙
26、下列关于沉井水下封底的说法正确的是()。
A.每根导管应有足够的混凝土量
B.软土地基应铺设碎石
C.从高处开始向低处扩大
D.井内有隔墙、底梁应逐格对称浇筑
E.每根导管的混凝土应连续浇筑
B选项正确;基底的浮泥、沉积物和风化岩块等应清除干净;软土地基应铺设碎石或卵石垫层
C选项错误;水下混凝土封底的浇筑顺序,应从低处开始,逐渐向周围扩
D选项错误;井内有隔墙、底梁或混凝土供应量受到限制时,应分格对称浇筑。
E选项正确;每根导管的混凝土应连续浇筑,且导管埋入混凝土的深度不宜小于 1.0m;
27、下列关于综合管廊断面布置的说法正确的是()。
A.热力管道与电力电缆同仓敷设
B.天然气管道应独立舱室敷设
C.110kv及以上电力电缆与通信电缆同侧布置
D.给水管道与热力管道同侧布置,给水管道布置在下方
E.污水管道宜布置在综合管廊底部
B选项正确;天然气管道应在独立舱室内敷设
C选项错误;110kV 及以上电力电缆不应与通信电缆同侧布置
D选项正确;给水管道与热力管道同侧布置时,给水管道宜布置在热力管道下方。
E选项正确;污水应采用管道排水方式,宜设置在综合管廊底部
28、关于膨润土防水毯施工的说法,正确的有()。
A.发现缺陷,修补范围宜大于破损范围300mm
B.必须在平整场地上铺设
C.现场铺设的连接应采用搭接
D.下雨时尽快铺设
E.铺设时,搭接宽度为250±50mm
B选项错误;膨润土防水施工应符合下列规定1)应自然与基础层贴实,不应折皱、悬空;2)应以品字形分布,不得出现十字搭接;3)边坡施工应沿坡面铺展,边坡不应存在水平搭接。故不必须平整场地上铺设。
C选项正确;现场铺设的连接应采用搭接
D选项错误;膨润土防水毯不应在雨雪天气下施工
E选项正确;搭接宽度为250±50mm。
29、市政公用工程施工竣工总图编绘完成后,应经( ) 审核、会签。
A.设计单位项目技术负责人
B.勘察单位项目技术负责人
C.施工单位项目技术负责人
D.质量监督机构项目技术负责人
E.监理单位总监理工程师
30、下列投标文件中,属于技术部分的有()。
A.资格审查资料
B.风险管理体系及措施
C.投标报价
D.机械设备配备及保障
E.项目管理机构及保证体系
第3题 案例分析题 (每题24分,共5题,共120分)

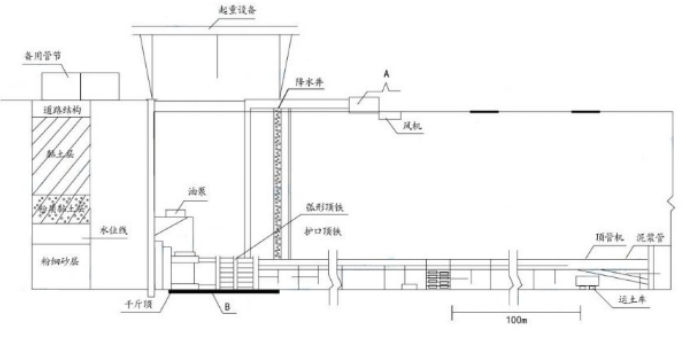

31、某公司承建一项管道工程,长度350m,管径2.4m,管道为钢筋混凝土管,采用土压平衡式顶管机,配备200t×4干斤顶,单向顶进方式。根据现场条件和设计要求确定了工作井位置。工作井采用现浇钢筋混凝土沉井结构。邻近新建管位既有建筑和其它管线不在拆迁范围。管道顶进纵剖面如图2所示。
在项目部编制的施工组织设计中,针对本工程的特点和难点,制定了以下措施:
(1)为解决顶距长、阻力大带来的顶进困难,拟更换较大顶力的千斤顶施加更大顶力;
(2)为防止顶进过程遇软弱土层时管节漂移,加强管道轴线测量,及时调整顶管机的机头方向;
(3)在顶进过程中当管线偏移量达到允许偏差值时,应进行纠偏;
(4)在顶进过程中应对周边环境进行监测。
该施工组织设计报单位技术负责人审批,未通过。单位技术负责人针对措施中的前三项措施提出修改意见。
问题
1.写出图中A、B的名称。
2.工作井的井位宜布置在上游还是下游?写出原因。
3.写出顶进过程中,对周边环境需监测的内容。
4.修改项目部制定的三项技术措施中不正确之处。
第一问;
A润滑注浆系统,B导轨
第二问;
2-1.工作井宜布置在下游,从下游往上游顶。
2-2. 原因;1、可以避免工作井的积水倒灌至顶管机工作面。2、方便顺坡出土排水。 规范依据;《给水排水管道工程施工及验收规范》GB50268-2008.6.2.1; 工作井的结构必须满足井支护以及顶管(顶进工作井)、盾构(始发工作井)推进后座力作用等施工要求,其位置选择应符合下列规定:4 顶管单向顶进时宜设在下游一侧。
第三问;
地面以上应监测地面沉降和地面建筑物的沉降、位移和损坏。地面以下应监测在顶管扰动范围内的地下构筑物、各种地下管线的沉降、水平位移及漏水、漏气。
第四问;
措施(1)做法不正确,应当采用中间接力泵站(中继间)的方式,来解决顶距长、阻力大带来的顶进困难。 措施(2)错误,为防止顶进过程遇软弱土层时管节漂移,应将前3-5节管体与顶管工具管联成一体,严格控制管道线形 措施(3)错误;应当每顶进一管节,根据顶进管线偏差,采取纠偏措施。
32、(背景资料有缺失)
项目部编制施工组织设计时,根据《危险性较大的分部分项工程安全管理规定》和《关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》的规定,编制了危险性较大的分部分项工程的专项施工方案。施工组织设计明确如下事项:
(1)将钢箱梁制作加工的工序划分为①钢材矫正;②加工切割:③矫正、制孔及边缘加工;④放样画线;⑤组装与焊接;⑥工厂涂装:⑦构件变形矫正;8试拼装。同时,编制了钢箱梁制作加工工艺流程:①钢材矫正→④放样画线→②加工切割→A→B→C→D→⑥工厂涂装。

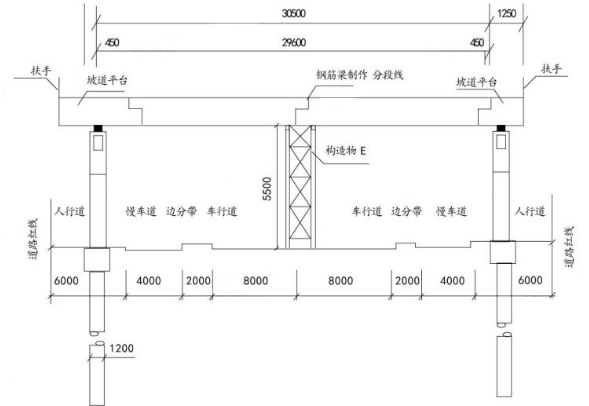

(2)钢箱梁从跨中分两节段在钢构厂制作完成后,通过公路运输至现场。安装时,在钢箱梁跨中分段位置处的车行道路面上设置构造物E,如图4所示。
问题:
1、甲乙可通过何种途径实现合作,乙单位应具备什么条件?
2、写出钢梁制作加工工艺流程A、B、C、D的名称(用序号表示)
3、写出构造物E的名称及作用。
4、从受力角度写出构造物E应满足的要求
5、本工程涉及到的危大工程可能有哪些。
6、本工程中钢梁安装最适宜的方法。
第一问;
条件不足
第二问;
A-③矫正、制孔及边缘加工,B-⑤组装与焊接,C-⑦构件变形矫正,D-8试拼装
第三问;
E临时钢支墩,为保证吊装时标高的正确性和钢梁安装时的稳定性。
第四问;
地基承载力满足承受上部荷载后不发生沉陷。强度、刚度和变形应满足梁 段制作要求,承受荷载后不发生变形、倾覆、杆件断裂。
第五问;
起重吊装,钢结构安装,
第六问;
本项目钢梁单片长约14米,适宜采用分块吊装就位,整体焊接成型
33、项目部编制了基坑开挖专项施工方案,组织了专家论证,专家论证意见为“修改后通过”。项目部立即开始基坑放坡开挖,采用管井降水,将地下水位控制在基坑垫层以下 0.5m,确保基坑无水作业。
施工管理人员对蓄水池的钢筋、混凝土的数量进行了计算,制定了材料使用计划。试验人员按照每100m³混凝土为一个验收批留置一组抗压试块,每500m³混凝土为一个验收批留置一组抗渗试块的要求进行了试块制作。
侧壁施工时,模板采用一次安装到顶,分层预留浇筑窗口的施工方法,窗口的层高为2.5m,水平净距为3m。安装每层窗口模板的时间不超过前一层混凝土的终凝时间。混凝土浇筑完成后,对结构进行了 7d 养护。
池体结构施工完成后,项目部组织了水池满水试验。试验流程为:试验准备→A→水池内水位观测→ B→整理试验结论。
问题:
1、基坑降水的作用是什么?
2、列式计算基坑开挖深度,写出需要专家论证的理由,专家至少需要几名,论证结果“修改后通过直接实施是否正确?

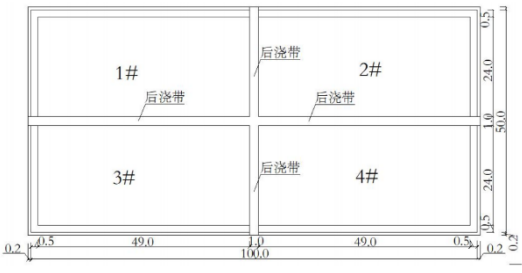

3、列式计算1#块底板混凝土浇筑方量(保留2位小数),根据计算结果应分别预留多少组抗压和抗渗试块?
4、改正窗口层高、净距、每层窗口安装时间及混凝土养护的错误之处。
5、写出满水试验流程中A、B的名称。
第一问;
疏干施工作业面,保障施工作业正常精选;降低坑底的承压水水头;提高地基土的抗剪强度;增加边坡和基坑的稳定性;加速土体固结,加固地基。
第二问;
8.6-1.5+0.1=7.2米 本项目基坑开挖深度7.2米,超过5米的深基坑,按照危险性较大的分部分项工程管理要求,应在编制专项施工方案的基础上,组织专家论证。 专家至少需要5名. 修改后通过直接实施,做法不正确;专项施工方案经论证需修改后通过的,施工单位应当根据论证报告修改完善后,重新履行审批程序(施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章)。
第三问;
1#面积;49.5×24.5=1212.75m²、1212.75×0.6=727.65m³ 抗压试块;727.65÷100=7.28,向上取整等于8 抗渗试块;727.65÷500=1.46,向上取整等于2
第四问;
窗口层高不超过3.0米,净距为1.5米,,窗口模板安装时间不超过混凝土初凝时间。养护时间不少于14天。
第五问;
A水池注水,B蒸发量测定
34、(背景资料有缺失)
项目部安排中段石灰土底基层的摊铺工作在11月2日开始,当天气预报最高温度为5℃。项目部对施工班组提出了保工期要求,在剩余时间内要求做到完成进度计划,采取保证石灰土底基层质量控制的措施有:提高掺灰量,控制好虚铺厚度,石灰土应当天碾压成活,横向接缝应尽量减少,碾压时采用先轻型,后重型压路机碾压。
为保证按工期交工,项目部将平石、路缘石安砌项目经建设单位批准分包给了乙公司。乙公司编制了施工方案并履行审批手续后,立即组织了施工。
竣工两个月后,发现在该路中段,后期施工的路面出现多条间隔 30~40m的横向贯穿裂缝。
问题:
1、补充项目部关于石灰土底基层施工质量控制措施。
2、甲公司的分包做法是否正确?说明理由。乙公司立即组织了施工是否妥当?说明理由。
3、路面出现横向贯穿裂缝的主要原因是什么?
第一问;
石灰剂量比室内试验确定的剂量增加0.5%,当原材料发生变化时,必须重新调试灰土配合比。出场石灰土的含水量应根据当时天气情况综合考虑,对石灰土的含水量、灰剂量进行及时监控。 控制好虚铺厚度,摊铺虚铺系数经试验确定。 铺好的石灰土应当天碾压成活,碾压原则上以“先慢后快”、“先轻后重”、“先低后高”为宜。
第二问;
2-1.甲公司分包做法正确。
2-2.根据有关规定;专业工程分包除在施工总承包合同中有约定外,必须经建设单位认可。甲在建设单位批准后,进行分包,程序合规。 乙公司立即组织施工做法不妥当,正式施工前,应当做好各项准备工作,建立健全施工队伍,核对设计图纸,熟悉有关资料。做好材料需要量计划和货源安排。
第三问;
混合料生产过程中,配比控制不准,石灰剂量过大,导致基层刚性增大,发生断裂断板。
