[一建历年真题]2021年水利水电考试真题及答案解析
第1题 单选题 (每题1分,共20题,共20分)
1、吹填工程施工时,适宜采用顺流施工法的船型是()。
A.抓斗船
B.链斗船
C.铲斗船
D.绞吸船
2、关于混凝土坝水力荷载的说法,正确的是()。
A.扬压力分布图为矩形
B.坝基设置排水孔可以降低扬压力
C.水流流速变化时,对坝体产生动水压力
D.设计洪水时的静水压力属于偶然作用荷载
3、水泥砂浆的流动性用( )表示。
A.沉入度
B.坍落度
C.分层度
D.针入度
4、均质土围堰填筑材料渗透系数不宜大于( )cm/s。
A.1X10-2
B.1X10-3
C.1X10-4
D.1X10-5
5、防渗墙质量检查程序除墙体质量检查外,还有()质量检查。
A.工序
B.单元工程
C.分部工程
D.单位工程
6、图1为土料压实作用外力示意图(P压力,t时间),对应的碾压设备是()。 ;
A.气胎碾
B.夯板
C.振动碾
D.强夯机

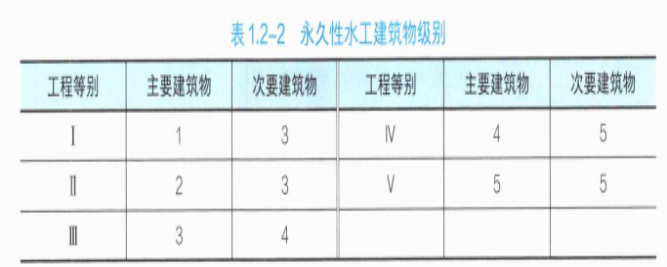

7、工程等别为Ⅱ等的水电站工程,其主要建筑物与次要建筑物的级别分别为()。
A.1级、2级
B.2级、3级
C.3级、4级
D.4级、5级
8、混凝土铺料允许间隔时间是指( )。
A.混凝土初凝时间
B.混凝土自拌合楼出机口到覆盖上层混凝土为止的时间
C.混凝土自拌合到开始上层混凝土铺料的时间
D.混凝土入仓铺料完成的时间
参考解析:本题考核的是铺料间隔时间的含义。混凝土铺料允许间隔时间,指混凝土自拌合楼出机口到覆盖上层混凝土为止的时间,主要受混凝土初凝时间和混凝土温控要求的限制。
9、下列普通钢筋的表示方式中,表示机械连接的钢筋接头的是( )。
A.
B.
C.
D.
10、疏浚工程完工验收后,项目法人与施工单位完成工程交接工作的时间应控制在( )个工作日内。
A.7
B.14
C.30
D.60
11、根据《水电工程建筑工程概算定额》(2007年版),基本直接费包括()。
A.人工费、材料费、施工机械使用费、现场经费
B.人工费、材料费、施工机械使用费
C.人工费、材料费、施工机械使用费、利润
D.人工费、材料费、设备费、施工管理费
12、纳入水利PPP项目库的项目。其项目合作期不低于()年。
A.5
B.6
C.8
D.10
13、根据《水利建设市场主体信用评价管理办法》(水建设[2019]307号),信用等级为A的企业,其信用状况为()。
A.信用良好
B.信用较好
C.信用好
D.信用很好
15、水利工程见证取样资料应由()制备。
A.项目法人
B.监理单位
C.施工单位
D.质量监督部门
16、水库防洪库容是指防洪限制水位与()之间的水库容积。
A.校核洪水位
B.设计洪水位
C.正常蓄水位
D.防洪高水位
17、根据《水利工程施工监理规范》SL 288—2014,监理机构对土方试样平行检测的数量不应少于承包人检测数量的()。
A.3%
B.5%
C.7%
D.10%
18、根据《水工建筑物滑动模板施工技术规范》SL 32—2014,运输人员的提升设备所使用钢丝绳的安全系数不应小于()。
A.3
B.5
C.8
D.12
19、根据《水利水电工程施工质量检验与评定规程》SL 176—2007,中型水利工程外观质量评定组人数不应少于()人。
A.3
B.5
C.7
D.9
20、根据《水电水利工程施工监理规范》DL/T 5111一2012,第一次工地会议由()主持。
A.总监理工程师
B.总监理工程师和业主联合
C.总监理工程师、业主、设计联合
D.总监理工程师、业主、设计、施工联合
第2题 多选题 (每题2分,共10题,共20分)
21、下列地形图比例尺中,属于中比例尺的有()。
A.1:500
B.1:2000
C.1:25000
D.1:50000
E.1:250000
22、属于土石坝坝面作业施工工序的有()等。
A.整平
B.洒水
C.压实
D.质检
E.剔除超径石块
23、关于土石坝施工的说法,正确的有()。
A.进占法时.自卸汽车与推土机不在同一高程
B.后退法时.自卸汽车与推土机在同一高程
C.垫层料的摊铺宜采用后退法
D.堆石料碾压采用羊脚碾
E.石料粒径不应超过压实层厚度
24、截流工程施工时,可改善龙口水力条件的措施有()。
A.单戗截流
B.双戗截流
C.三戗截流
D.宽戗截流
E.平抛垫底
25、关于混凝土浇筑与养护的说法,正确的有()。
A.施工缝凿毛处理是将混凝土表面乳皮清除,使表面石子半露
B.平铺法铺料厚度不小于20cm
C.台阶法铺料厚度不小于30cm
D.斜层浇筑法斜层坡度不大于15°
E.混凝土养护时间不宜少于14d
26、水利建设项目后评价的主要内容包括()等。
A.过程评价
B.质量评价
C.经济评价
D.社会影响评价
E.综合评价
27、根据《水利工程建设质量与安全生产监督检查办法(试行)》,对需要进行质量问题性质认定的质量缺陷,可采取的鉴定方法包括()。
A.常规鉴定
B.委托鉴定
C.权威鉴定
D.平行鉴定
E.第三方鉴定
28、根据《水利部关于印发
A.书面检查
B.责令整改
C.警示约谈
D.通报批评
E.建议责令停业整顿
29、关于水利工程安全鉴定说法.正确的有()。
A.水闸首次安全鉴定应在竣工验收后5年内进行
B.水闸安全类别划分为三类
C.大坝安全类别划分为三类
D.水库蓄水验收前,必须进行蓄水安全鉴定
E.水库蓄水安全鉴定,由工程验收单位组织实施
30、根据《大中型水利水电工程建设征地补偿和移民安置条例》(国务院令第471号),关于水利水电工程征地补偿和移民安置的说法,正确的有()。
A.移民安置采取前期补偿、补助与后期扶持相结合的办法
B.移民安置工作实行项目法人责任制
C.属于国家重点扶持的项目.其用地可以以划拨方式取得
D.土地补偿费和安置补助费与铁路项目同等标准
E.征地补偿费直接全额兑付给移民
第3题 案例分析 (每题120分,共5题,共600分)
31、背景资料:

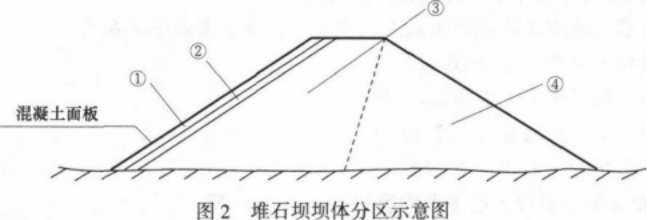

某水电枢纽工程包括混凝土面板堆石坝、溢洪道、地下厂房等,其中混凝土面板堆石坝坝高208m,坝顶全长630m,水库总库容85×108m³。堆石坝坝体分区示意图如图2所示。
施工单位编制了施工组织设计。有关内容和要求如下:
1.堆石坝坝体填筑料中的堆石材料应满足抗压强度等方面质量要求。
2.现场通过碾压试验确定碾压机具的重量等坝体填筑压实参数。
3.各分区坝料压实后检查项目和取样频次应符合相关规范要求。
4.为确保面板施工质量。围绕混凝土面板分块、垂直砂浆条铺设、止水片安装等主要
作业内容进行相应组织和安排。
问题:
1.分别指出图2中①、②、③、④对应的坝体分区名称。
2.除抗压强度外,堆石材料的质量要求还涉及哪些方面?
3.除碾压机具的重量外.堆石坝坝体填筑的压实参数还包括哪些?
4.堆石坝中堆石料的压实检查项目有哪些?相应取样频次是如何规定的?
5.除背景资料所列内容外,混凝土面板施工的主要作业内容还有哪些?
【第一问】
图2中①、②、③、④对应的坝体分区名称分别为:①一垫层区;②一过渡区;③一主堆石区;④一次堆石区(或下游堆石区)。
【第二问】
除抗压强度外,堆石材料的质量要求还涉及:硬度、天然重度、软化系数(抗风化能力)、碾压后的密实度和内摩擦角、具有一定渗透能力(渗透性)。
【第三问】
除碾压机具的重量外,堆石坝坝体填筑的压实参数还包括行车速率、铺料厚度、加水量和碾压遍数。
【第四问】
堆石料的压实检查项目包括:干密度、孔隙率、颗粒级配。取样频次为:1次/(5000~50000m³)。
【第五问】
混凝土面板施工的主要工作内容除背景材料所列内容外,还包括模板安装、钢筋架立、面板混凝土浇筑、面板养护。
32、背景资料:
某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:
(1)合同工期240d,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于2019年5月15日完工。

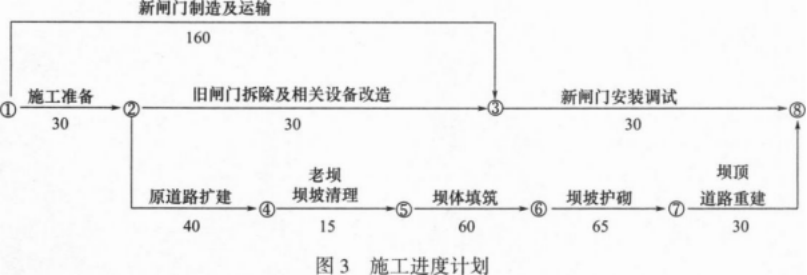

由承包人编制并经监理人批准的施工进度计划如图3所示(单位:d;每月按30d计;节点①最早时间按2018年10月14日末计)。
施工中发生了如下事件:
事件1:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:

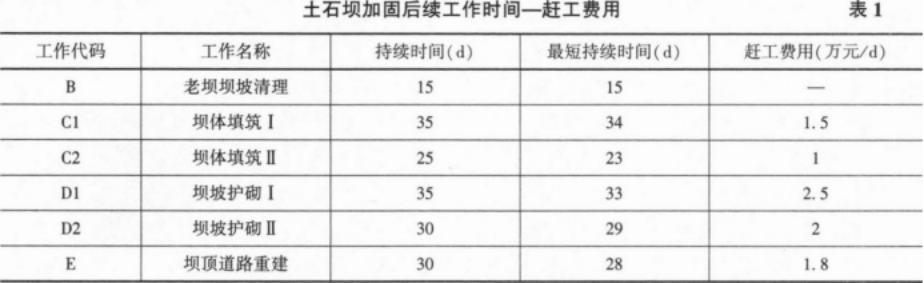

第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工.按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表1,其他工作逻辑关系不变。
第二步,按照费用增加最少原则,根据表l进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。
事件2:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。
事件3:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。
问题:
1.根据事件1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),计算赶工费用。
2.综合事件1、2,承包人可向发包人提出的补偿金额是多少?说明理由。
3.事件2中,除制造厂名和产品名称外。新闸门标志内容还应有哪些?
4.除事件3所列核验资料外,承包人还应核验哪些资料?

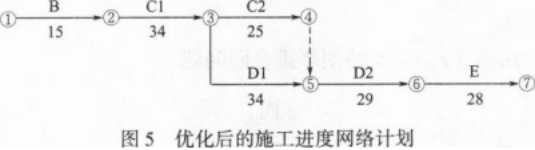

【第一问】
优化后的土石坝加固后续工作的施工进度网络计划如图5所示:
根据表1,工作C1压缩1d,工作D1压缩1d,工作D2压缩1d,工作E压缩2d。则赶工费用=1.5×1(C1)+2.5×1(D1)+2×1(D2)+1.8×2(E)=9.6万元。
【第二问】
综合事件1、2,承包人可向发包人提出补偿金额:9.6+3=12.6万元。
理由:
(1)征地拆迁是发包人义务,由此造成的延期,赶工费用应由发包人承担。
(2)新闸门提前运抵属于发包人违约,保管费应由发包人承担。
【第三问】
除制造厂名和产品名称外,新闸门标志内容还应有:生产许可证标志及编号、制造日期、闸门中心位置和总重量。
【第四问】
除事件3所列核验资料外,承包人还应核验的资料有:(1)闸门出厂合格证。(2)闸门制造验收资料和出厂检验资料。(3)闸门制造竣工图。(4)安装用控制点位置图。
33、背景资料:
某水库枢纽工程包括混凝土重力拱坝(坝高71m)、导流洞(洞径8m,长度1350m)。本工程施工划分为导流洞、大坝两个标段,招标代理机构根据《水利水电工程标准施工招标文件》(2009年版)编制了招标文件。在招标及实施期间发生了以下事件:

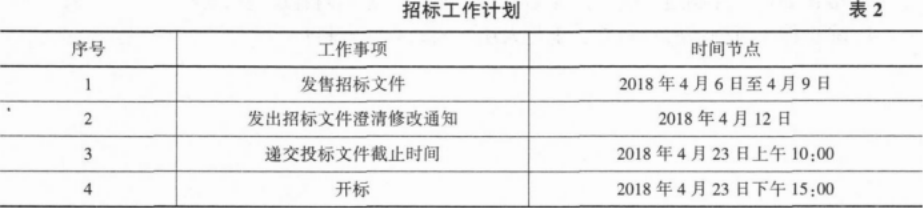

事件1:招标代理机构初步拟定的招标工作计划见表2。
事件2:招标代理机构拟定了投标人资质及业绩要求:大坝标段投标人资质要求为水利水电工程施工总承包一级及以上,导流洞标段投标人资质要求为水利水电工程施工总承包二级及以上;投标人近5年内完成的类似项目业绩至少有两项,并提供相关业绩证明材料。
事件3:对导流洞标段进行合同检查过程中,检查单位根据《水利工程合同监督检查办法(试行)》,发现下列问题:(1)承包人派驻施工现场的主要管理人员中,财务负责人和质量负责人不是本单位人员。(2)导流洞衬砌劳务分包商除计取劳务作业费用外,还计取了钢筋、水泥、砂石料费用和混凝土拌合运输费用。
问题:
1.指出表2中时间节点的错误之处(以招标文件发售开始时间为准),说明理由。
2.指出事件2中资质要求的错误之处,说明理由。投标人业绩应附哪些证明材料?
3.根据水利工程施工分包管理相关规定,事件3中检查单位发现的两个问题分别属于哪种违法行为?说明理由。
4.水利工程合同问题按严重程度分为哪几类?事件3中检查单位发现的合同问题(2)属于其中哪一类?
【第一问】
表2中时间节点的错误之处及理由如下:
(1)错误之处:招标文件发售期只有4日。
理由:招标文件发售期不得少于5日。
(2)错误之处:招标文件澄清修改通知距开标时间只有12d。
理由:招标文件澄清修改通知一般在投标截止时间15d前发出,不影响投标文件实质性编制的除外。
(3)错误之处:递交投标文件截止时间自发出招标文件至开标时间只有18日。
理由:自招标文件开始发出之日起至投标人提交投标文件截止不得少于20日。
(4)错误之处:递交投标文件截止时间与开标时间不一致。
理由:投标截止时间与开标时间应当为同一时间。
【第二问】
事件2中资质要求的错误之处:导流洞标段投标人资质要求错误。
理由:二级企业只能承担规模范围为洞径小于8m且长度小于1000m水工隧洞(或本标段资质应为水利水电工程施工总承包一级资质)。
投标人业绩证明材料包括:中标通知书、合同协议书、合同工程完工证书(或工程接收证书或竣工验收证书或竣工验收鉴定书)。
【第三问】
事件3中检查单位发现的两个问题违法行为的判定及理由如下:
问题(1)属于借用他人资质(或以他人名义)承揽工程。
理由:承包单位派驻施工现场的主要管理负责人中部分人员不是本单位人员的,认定为出借或借用他人资质承揽工程。
问题(2)属于违法分包。
理由:劳务作业分包单位除计取劳务作业费用外,还计取主要建筑材料款和大中型机械设备费用的,认定为违法分包。
【第四问】
4-1、水利工程合同问题按严重程度分为一般合同问题、较重合同问题、严重合同问题、特别严重合同问题四种。
4-2、检查单位发现的问题(2)属于特别严重合同问题。
34、背景资料:
某水利枢纽工程包括大坝、溢洪道、厂房等。大坝施工期上下游设土质围堰。施工过程中发生了如下事件:
事件1:某雨天施工过程中,一名工人从15m高处坠落到地面,当场死亡。事故发生后,施工单位根据《水利部生产安全事故应急预案(试行)》(水安监[2016]443号)规定,立即向有关单位电话报告了事故发生时间、具体地点、事故已造成人员伤亡、失踪人数等情况。经调查,工人佩戴的安全带皮带接头断裂,系因施工前未对安全带的皮带等部位进行检查所致:施工单位作业前没有按施工安全管理相关规定制订有关高处作业专项安全技术措施。
事件2:施工期间,民爆公司炸药配送车行驶到该工程工区内时出现机械故障.施工单位随即安排汽车将炸药倒运至大坝填筑料场爆破作业面。根据汽车运输爆破器材相关规定,运输爆破器材的汽车,排气管应设在车前下侧,并设置防火罩等装置,工区内行驶时速不超过15km。

事件3:根据工程施工总进度计划安排,围堰施工及运行期为3年。根据《大中型水电工程建设风险管理规范》GB/T 50927--2013,风险处置方法选用的原则见表3,施工单位评估了围堰施工的风险并为围堰工程购买了保险。
;
问题:
1.指出事件1中高处作业所属的级别、种类及具体类别。根据施工安全管理相关规定,哪些级别和类别的高处作业应事先制订专项安全技术措施?
2.事件1中,除皮带外,安全带检查还包括哪些内容?安全带的检查试验周期是如何规定的?
3.除事件1所列内容外,事故电话快报还应包括哪些内容?判断该起事故的等级。
4.根据汽车运输爆破器材相关规定,除事件2所列内容外,对行车速度和行车间距还有哪些具体规定?
5.写出事件3中D、E、F、G、H分别代表的风险处置方法。针对围堰工程,施工单位采取的是哪种风险处置方法?
【第一问】
1-1、事件1中高处作业所属的级别为二级.种类为特殊高处作业,具体类别为雨天高处作业。
1-2、根据施工安全管理相关规定,进行三级、特级、悬空高处作业,应事先制订专项安全技术措施。
【第二问】
2-1、事件1中,除皮带外,安全带检查的内容还有:绳索、销口。
2-2、安全带检查试验周期的规定有:每次使用前均应检查:新带使用一年后抽样试验;旧带每隔6个月抽查试验一次。
【第三问】
3-1、除事件1所列内容外,事故电话快报内容还有:事故发生单位名称、地址、负责人姓名、联系方式、失联人数、损失情况。
3-2、该起事故等级:一般事故。
【第四问】
除事件2所列内容外。对行车速度和行车间距的规定还有:在视线良好的情况下行驶时速不超过20km,在工区内时速不得超过15km,在弯多坡陡、狭窄的山区行驶时速应在5km以内。平坦道路上行车间距应大于50m,上下坡应大于300m。
【第五问】
5-1、事件3中D、E、F、G、H分别代表的风险处置方法为:D一风险规避;E一风险缓解;F一风险转移;G一风险自留;H一风险利用。
5-2、针对围堰工程,施工单位采取的风险处置方法:风险转移。
35、背景资料:
某泵站工程主要由泵房、进出水建筑物及拦污栅闸等组成。泵房底板底高程为13.50m,泵房底板靠近出水池侧设高压喷射灌浆防渗墙,启闭机房悬臂梁跨度为1.5m,交通桥连续梁跨度8m。

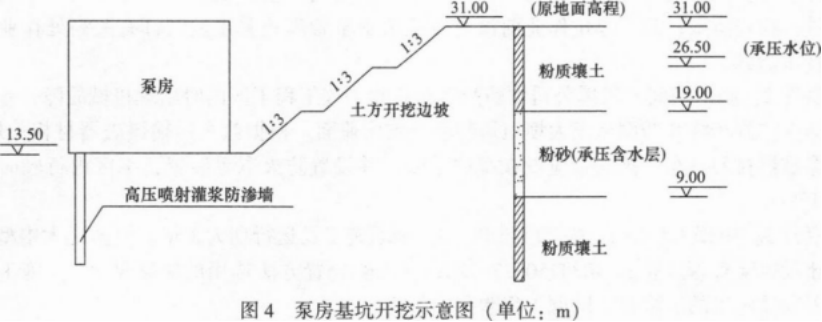

该工程地面高程31.00m,基坑采用放坡开挖.施工单位采取了设置合理坡度等防止边坡失稳的措施,泵房基坑开挖示意图如图4所示。粉砂层渗透系数约为2.0m/d。

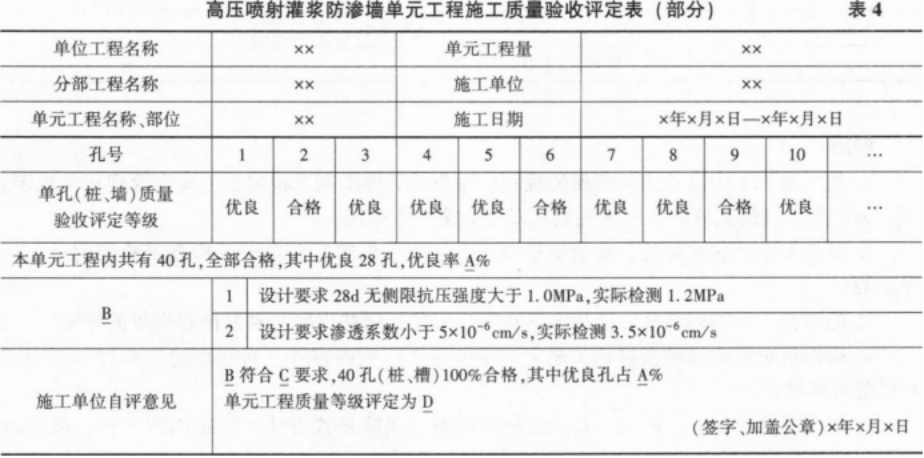

高压喷射灌浆防渗墙施工完成后,施工单位根据《水利水电工程单元工程施工质量验收评定标准一地基处理与基础工程》SL 633—2012对高压喷射灌浆防渗墙单孔的施工质量逐孔进行了施工质量等级评定,并经过监理单位审核签字,其单元工程施工质量验收评定表(部分)见表4。
2019年5月30日,进行了泵站单位工程验收,验收依据为《水利水电建设工程验收规程》SL 223--2008。在验收过程中发生了如下事件:
(1)项目法人委托监理单位主持泵站的单位工程验收。
(2)验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成.还邀请了上述单位以外的专家参加。
(3)项目法人提前13个工作日向质量和安全监督机构送达了泵站单位工程验收的通知,验收时现场未见质量和安全监督机构工作人员。
(4)泵站单位工程验收后,项目法人在规定的时间内将验收质量结论和相关资料报质量和安全监督机构进行了核备。
问题:
1.在基坑施工中为防止边坡失稳,保证施工安全,除设置合理坡度外,还可采取的措施有哪些?
2.水利工程基坑土方开挖中,人工降低地下水位常用的方式有哪些?本工程泵房基坑人工降低地下水位采用哪种方式较合理?说明理由。
3.高压喷射灌浆防渗墙的防渗性能检查通常采用哪些方法?分别说明其适用条件。
4.指出表4中A、B、C、D分别代表的内容或数字。
5.根据《水工混凝土施工规范》SL 677—2014,分别写出拦污栅闸墩侧面模板、启闭机房悬臂梁底模板、交通桥连续梁底模板拆除的期限。
6.指出泵站单位工程验收中的错误之处。并提出正确做法。
【第一问】
在基坑施工中为防止边坡失稳,保证施工安全,除设置合理坡度外,还可采取的措施有:设置边坡护面、基坑支护、降低地下水位。
【第二问】
2-1、基坑开挖的人工降低地下水位经常采用方式为:轻型井点、管井井点(或深井降水)。
2-2、本工程泵房基坑人工降低地下水位宜采用方式为:管井井点(或深井降水)。
理由:
(1)承压含水层已揭穿(或第四系含水层厚度大于5.0m)。
(2)粉砂渗透系数较大(含水层渗透系数大于1.0m/d)。
【第三问】
3-1、高压喷射灌浆防渗墙的防渗性能通常采用的检查方法有:围井、钻孔。
3-2、围井检查法适用于所有结构形式的高喷墙:钻孔检查法适用于厚度较大和深度较小的高喷墙。
【第四问】
表4中A、B、C、D代表的内容或数字分别为:
A代表70.0。
B代表单元工程效果(或实体质量)检查。
C代表设计。
D代表优良。
【第五问】
拦污栅闸墩侧面模板、启闭机房悬臂梁底模板、交通桥连续梁底模板拆除的期限分别为:
拦污栅闸墩侧面模板拆除的期限:混凝土强度达到2.5MPa以上、保证其表面及棱角不因拆模而损坏。
启闭机房悬臂梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。
交通桥连续梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。
【第六问】
泵站单位工程验收中的错误之处及其正确做法如下:
错误之处1:监理单位主持单位工程验收。
正确做法:单位工程验收应由项目法人主持。
错误之处2:验收时未见质量和安全监督机构工作人员。
正确做法:单位工程验收时质量和安全监督机构应派员列席验收会议。
错误之处3:将验收质量结论和相关资料报质量和安全监督机构进行核备。
正确做法:应将验收质量结论和相关资料报质量和安全监督机构进行核定。
