常见问题

[一建历年真题]2022年水利水电工程考试真题及答案解析

距离一级建造师考试越来越近,备考进入关键冲刺期。在这个阶段,如何高效复习、精准把握考点成为考生们关注的焦点。为了帮助大家更好地备考《水利水电工程》科目,我们精心准备了2022年该科目的考试真题及答案解析。这些真题涵盖了考试的重点和难点,解析详细透彻,让考生在练习中不断提升解题能力。想要在考试中取得优异成绩,就赶紧利用这份真题资料进行强化训练吧,让备考之路更加顺畅!

[一建历年真题]2022年水利水电工程考试真题及答案解析

插入模块

第1题 单选题 (每题1分,共20题,共20分) 1、测量土石方开挖工程量,两次独立测量的差值小于5%时,可以作为最后工程量的是()值。

A.大数

B.中数

C.小数

D.重测

参考答案:B
参考解析:两次独立测量同一区域的开挖工程量,其差值小于5%(岩石)和7%(土方)时,可取中数作为最后值。 助教点睛:5岩 土7

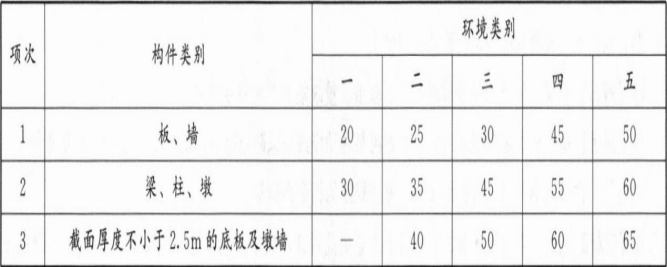

2、五类环境条件下的闸墩,其混凝土保护层最小厚度是()mm。

A.30

B.40

C.50

D.60

参考答案:D

参考解析:混凝土保护层最小厚度见下表(单位:mm)。第五类环境中,闸墩混凝土的保护层厚度最小值为60mm。

3、建筑物级别为2级的水闸,其闸门的合理使用年限为()年。

A.30

B.50

C.80

D.100

参考答案:B
参考解析:穿越堤防建筑物应不低于所在堤防永久性水工建筑物级别。1级、2级永久性水工建筑物中,闸门的合理使用年限应为50年;其他级别的永久性水工建筑物中,闸门的合理使用年限应为30年。

4、用于均质土坝的土料,其有机质含量(按重量计)最大不超过()。

A.5%

B.6%

C.7%

D.8%

参考答案:A
参考解析:土坝(体)壳用土石料,常用于均质土坝的土料是砂质黏土和壤土,要求其应具有一定的抗渗性和强度,其渗透系数不宜大于1×10-4cm/s;黏料含量一般为10%~30%;有机质含量(按重量计)不大于5%,易溶盐含量小于5%。

5、下图为某挡土墙底板扬压力示意图。该挡土墙底板单位宽度的扬压力为()kN(水的重度γ=10kN/m3)。

A.25

B.50

C.75

D.100

参考答案:C
参考解析:扬压力由渗透压力和浮托力组成。渗透压力=1/2*(3-2)×10×5=25(kN),浮托力=(2-1)×10×5=50(kN);扬压力=50+25=75(kN)。

6、利用水跃消能称为()。

A.面流消能

B.水垫消能

C.挑流消能

D.底流消能

参考答案:D
参考解析:A选项面流消能:当下游水深较大且比较稳定时,利用鼻坎将下泄的高速水流的主流挑至下游水面,在主流与河床之间形成巨大的底部旋滚,旋滚流速较低,避免高速水流对河床的冲刷。 B选项水垫消能:拱坝泄流采用坝顶泄流或孔口泄流方式时,利用下游水深形成的水垫来消耗水流能量。 C选项挑流消能:利用溢流坝下游设置挑流坎,把高速水流挑射到下游空中,在空中扩散、掺气、与空气摩擦,消耗部分能量后,水流跌落到坝下游河道内,在尾水水深中发生漩涡、冲击、掺搅、紊动、扩散、剪切,进一步消耗水流的大部分能量。 D选项底流消能:是利用水跃消能,将泄水建筑物泄出的急流转变为缓流,以消除多余动能的消能方式。

7、可以提高岩体的整体性和抗变形能力的灌浆称为()。

A.固结灌浆

B.接触灌浆

C.接缝灌浆

D.回填灌浆

参考答案:A
参考解析:A选项固结灌浆是用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆方法。 B选项接触灌浆是通过浆液灌入混凝土与基岩或混凝土与钢板之间的缝隙,以增加接触面结合能力的灌浆。 C选项接缝灌浆是通过埋设管路或其他方式将浆液灌入混凝土坝体的接缝,以改善传力条件增强坝体整体性的灌浆。 D选项回填灌浆是用浆液填充混凝土与围岩或混凝土与钢板之间的空隙和孔洞,以增强围岩或结构的密实性的灌浆。

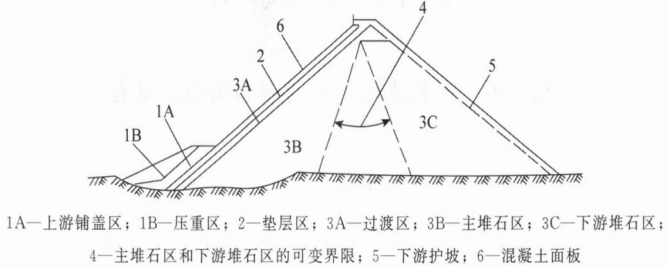

8、面板堆石坝的过渡区位于()之间。

A.主堆石区与下游堆石区

B.上游面板与垫层区

C.垫层区与主堆石区

D.下游堆石区与下游护坡

参考答案:C

参考解析:堆石坝坝体分区如下图所示,过渡区在垫层区和主堆石区之间。

9、关于型号为“HL220—LJ—500”水轮机的说法,正确的是()。

A.转轮型号为220的混流式水轮机

B.转轮型号为500的混流式水轮机

C.水轮机的比转数为500γ/min

D.水轮机的转轮直径为220cm

参考答案:A
参考解析:水轮机型号H1220一1J一500,表示其转轮型号为220的混流式水轮机,立轴,金属蜗壳,转轮直径为500cm。

10、坠落高度为20m的高处作业级别为()。

A.一级

B.二级

C.三级

D.四级

参考答案:C
参考解析:凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。高处作业的级别:高度在2~5m时,称为一级高处作业;高度在5~15m时,称为二级高处作业;高度在15~30m时,称为三级高处作业;高度在30m以上时,称为特级高处作业。

过期考点,仅做参考】 11、实施水利工程建设项目代建制时,施工招标的组织方为()。

A.项目法人

B.代建单位

C.代建合同约定的单位

D.招标代理机构

参考答案:C
参考解析:【该题BC答案存在争议,学员无需过多纠结,做个了解即可】根据代建合同约定,组织项目招投标,择优选择勘察设计、监理、施工单位和设备、材料供应商;负责项目实施过程中各项合同的洽谈与签订工作,对所签订的合同实行全过程管理。

过期考点,仅做参考】 12、根据《水利建设项目稽察常见问题清单(2021年版)》,稽察发现质量管理制度未建立,可以认定问题性质为()。

A.特别严重

B.严重

C.较重

D.一般

参考答案:C
参考解析:根据工作深度认定,如某项管理制度未建立、未编制等认定为“较重”,制度不健全、内容不完整、缺少针对性等认定为“一般”。 【新版教材已修改,解析按照当年教材,按新教材本题没有答案】

13、根据《水利工程合同监督检查办法(试行)》,签订的劳务合同不规范问题属于()合同问题。

A.一般

B.较重

C.严重

D.特别严重

参考答案:B
参考解析:较重合同问题包含的情形,项目法人方面主要有:未按要求严格审核分包人有关资质和业绩证明材料。施工单位方面主要有:①签订的劳务合同不规范;②未按分包合同约定计量规则和时限进行计量;③未按分包合同约定及时、足额支付合同价款。

过期考点,仅做参考】 14、承包人违法分包导致合同解除,对已经完成的质量合格建设工程,工程价款应()。

A.全部支付

B.部分支付

C.折价补偿

D.不支付

参考答案:A
参考解析:《中华人民共和国民法典》第六百零六条规定,承包人将建设工程转包、违法分包的,发包人可以解除合同,合同解除后已经完成的建设工程质量合格的,发包人应当按照合同约定支付相应的工程价款;已经完成的建设工程质量不合格的,参照第七百九十三条的规定处理。 【本题存在争议,同学们了解下即可】

15、根据《水利工程建设质量与安全生产监督检查办法(试行)》,质量缺陷分类中不包括()。

A.一般质量缺陷

B.较重质量缺陷

C.严重质量缺陷

D.特别严重缺陷

参考答案:D
参考解析:质量缺陷分为一般质量缺陷、较重质量缺陷和严重质量缺陷。

16、水利工程施工场地安全标志中,指令标志的背景颜色为()。

A.红色

B.白色

C.蓝色

D.黄色

参考答案:C
参考解析:指令标志是指强制人们必须做出某种动作或采取防范措施。指令标志的几何图形是圆形,蓝色背景,白色图形符号。蓝色传递必须遵守规定的指令性信息。

17、根据《大中型水电工程建设风险管理规范》(GB/T 50927--2013),某风险发生的可能性等级是“偶尔”,损失严重性等级是“严重”,则该风险评价等级为()级。

A.Ⅰ

B.Ⅱ

C.Ⅲ

D.Ⅳ

参考答案:B

参考解析:项目风险等级标准的矩阵见下表。由此可知,风险发生可能性等级为“偶尔”,风险损失严重性等级为“严重”,组合后工程建设风险评价等级为Ⅱ级。

18、根据《水电建设工程质量监督检查大纲》,质量监督的工作方式一般为()。

A.巡视检查

B.抽查

C.驻点

D.飞检

参考答案:A
参考解析:根据《水电建设工程质量监督检查大纲》,质量监督一般采取巡视检查的工作,巡视检查主要分为:①阶段性质量监督检查;②专项质量监督检查;③随机抽查质量监督检查。

19、水利工程建设项目档案验收前,项目法人应组织参建单位编制()报告。

A.档案抽检

B.档案自检

C.档案评估

D.档案审核

参考答案:B
参考解析:项目法人在项目档案专项验收前,应组织参建单位对项目文件的收集、整理、归档与档案保管、利用等进行自检,并形成档案自检报告。自检达到验收标准后,向验收主持单位提出档案专项验收申请。

20、根据《水利工程建设监理规定》(水利部令第28号)和《水利工程施工监理规范》(SL。288—2014),负责审批分部工程开工申请报告的是()。

A.总监理工程师

B.监理工程师

C.监理员

D.副总监理工程师

参考答案:B
参考解析:监理工程师职责:审批分部工程或分部工程部分工作的开工申请报告、施工措施计划、施工质量缺陷处理措施计划。

第2题 多选题 (每题2分,共10题,共20分)

21、下列水库大坝建筑物级别可提高一级的有()。

A.坝高120m的2级混凝土坝

B.坝高95m的2级土石坝

C.坝高100m的2级浆砌石坝

D.坝高75m的3级土石坝

E.坝高95m的3级混凝土坝

参考答案:B,D

参考解析:水库大坝坝高超过下表指标,其级别可提高一级,但洪水标准可不提高。

22、土石坝渗流分析的主要内容是确定()。

A.渗透压力

B.渗透坡降

C.渗流量

D.浸润线位置

E.扬压力

参考答案:B,C,D
参考解析:渗流分析的内容包括: (1)确定浸润线的位置; (2)确定渗流的主要参数—渗流流速与坡降; (3)确定渗流量。

23、启闭机试验包括()试验。

A.空运转

B.空载

C.动载

D.静载

E.超载

参考答案:A,B,C,D
参考解析:启闭机试验分为空运转试验、空载试验、动载试验、静载试验。

24、关于钢筋接头的说法,错误的有()。

A.构件受拉区绑扎钢筋接头截面面积不超过受力钢筋总截面面积的50%

B.构件受压区绑扎钢筋接头截面面积不超过受力钢筋总截面面积的50%

C.受弯构件受拉区焊接钢筋接头截面面积不超过受力钢筋总截面面积的50%

D.受弯构件受压区焊接钢筋接头截面面积不超过受力钢筋总截面面积的25%

E.焊接与绑扎接头距钢筋弯起点不小于10d,也不应位于最大弯矩处

参考答案:A,D
参考解析:配置在同一截面内的下述受力钢筋,其焊接与绑扎接头的截面面积占受力钢筋总截面面积的百分比,应符合下列规定:①绑扎接头,在构件的受拉区中不超过25%,在受压区不宜超过50%,A选项错误;②闪光对焊、熔槽焊、电渣压力焊、气压焊、窄间隙焊接头在受弯构件的受拉区,不超过50%,在受压区不受限制,D选项错误;③焊接与绑扎接头距离钢筋弯头起点不小于10d,也不应位于最大弯矩处。

25、关于堤防填筑作业的说法,正确的有()。

A.筑堤工作开始前,必须按设计要求对堤基进行清理

B.地面起伏不平时,应由低至高顺坡铺土填筑

C.堤防横断面上地面坡陡于1:5时,应将地面坡度削至缓于1:5

D.相邻作业堤段间出现高差,应以斜坡面相接,坡度应缓于1:3

E.堤防碾压行走方向,应垂直于堤轴线

参考答案:A,C
参考解析:地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填,选项B错误。相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为1:3~1:5,选项D错误。堤防碾压行走方向,应平行于堤轴线,选项E错误。

26、根据《水利工程责任单位责任人质量终身责任追究管理办法(试行)》(水监督[20213335号),责任人为注册执业人员的,可能的责任追究方式有()。

A.责令停止执业1年

B.吊销执业资格证书

C.3年内不予注册

D.罚款

E.责令辞职

参考答案:A,B,D
参考解析:责任人为相关注册执业人员的,责令停止执业1年;造成重大质量事故的,吊销执业资格证书,5年以内不予注册;情节特别恶劣的,终身不予注册;依照有关规定,给予单位罚款处罚的,对责任人处单位罚款数额5%以上10%以下的罚款。

27、根据《水利建设工程文明工地创建管理办法》(水精【2014】33号),一个文明建设工地可以按()申报。

A.一个工程项目

B.一个标段

C.一个单位工程

D.几个标段联合

E.一个单项工程

参考答案:A,B,D
参考解析:申报文明工地的项目,原则上是以项目建设管理单位所管辖的一个工程项目或其中的一个或几个标段为单位的工程项目(或标段)为一个文明建设工地。

28、水利水电工程建设项目竣工环境保护验收中,建设单位组织成立验收工作组的,工作组成员应包括()代表。

A.设计单位

B.施工单位

C.质量监督机构

D.环境影响报告书(表)编制机构

E.验收监测(调查)报告编制机构

参考答案:A,B,D,E
参考解析:验收工作组可以由设计单位、施工单位、环境影响报告书(表)编制机构、验收监测(调查)报告编制机构等单位代表以及专业技术专家等组成,代表范围和人数自定。

29、根据砌体工程计量与支付规则,下列费用中,发包人不另行支付的有()。

A.砂浆

B.混凝土预制块

C.止水设施

D.埋设件

E.拉结筋

参考答案:A,C,D,E
参考解析:砌筑工程的砂浆、拉结筋、垫层、排水管、止水设施、伸缩缝、沉降缝及埋设件等费用,包含在《工程量清单》相应砌筑项目有效工程量的每立方米工程单价中,发包人不另行支付。承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用,包含在《工程量清单》相应砌筑项目有效工程量的每立方米工程单价中,发包人不另行支付。

30、关于水利水电工程施工相关法规的说法,正确的有()。

A.水资源属于国家所有

B.农村集体组织的水塘的水实行取水许可制度

C.禁止在水工程保护范围内施工

D.禁止在泥石流易发区从事挖砂、取土活动

E.移民安置工作由项目法人负责组织实施

参考答案:A,D
参考解析:国家对水资源依法实行取水许可制度和有偿使用制度。但是,农村集体经济组织及其成员使用本集体经济组织的水塘、水库中的水除外,选项B错误。在水工程保护范围内,禁止从事影响水工程运行和危害水工程安全的爆破、打井、采石、取土等活动,选项C错误。移民安置工作实行政府领导、分级负责、县为基础、项目法人参与的管理体制,选项E错误。

第3题 案例分析 (每题120分,共5题,共600分)

31、背景资料:

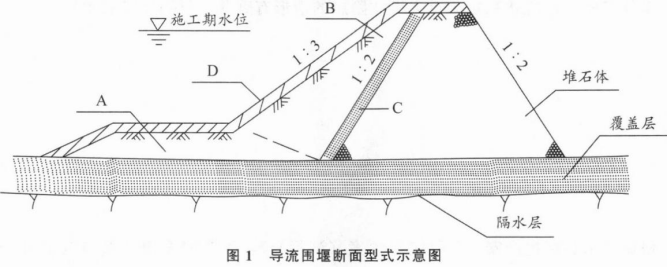

某大(2)型节制闸工程共26孔,每孔净宽10m。施工采用分期导流,导流围堰为斜墙带铺盖式土石结构,断面型式示意图如图1所示。

工程施工过程中发生如下事件:

事件一:施工单位选用振动碾对围堰填筑土石料进行压实,其中黏土斜墙的设计干密度为1.71g/cm3,土料最优含水率击实最大干密度为1.80g/cm3。

事件二:根据水利部《水利工程生产安全重大事故隐患判定标准(试行)》(水安监 [2017]344号),项目法人在组织有关单位进行生产安全事故隐患排查时发现:

(1)施工单位设置了安全生产管理机构,仅配备了兼职安全生产管理人员。

(2)闸基坑开挖未按批准的专项施工方案施工。

(3)部分新入职人员未进行安全教育和培训。

(4)降水管井反滤层损坏,抽出带泥砂的浑水。

事件三:闸上工作桥为现浇混凝土梁板结构,施工单位在梁板混凝土强度达到设计强度标准值的65%时,即拆除模板进行启闭机及闸门安装,造成某跨混凝土梁断裂,启闭机坠落,3人死亡,5人重伤。

问题:

1.根据背景资料,判定本工程导流围堰的建筑物级别,并指出图1中A、B、C、D所代表的构造名称。

2.根据事件一,除碾压机具的重量、土料含水率外,土料填筑压实参数还包括哪些?黏土斜墙的压实度为多少(以百分数表示,计算结果保留到小数点后1位)?

3.事件二中可以直接判定为重大事故隐患的情形有哪些(可用序号表示)?

4.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几个等级? 事件三中的事故等级为哪一级?按混凝土设计强度标准值的百分率计,工作桥梁板拆模的标准是多少?

参考答案:

【第一问】

1-1、本工程导流围堰的建筑物级别为4级。

1-2、A表示铺盖;B表示黏土斜墙;C表示反滤层;D表示护面。

【第二问】

2-1、除碾压机具的重量、土料含水率外,土料填筑压实参数还包括碾压遍数、铺土厚度、振动频率及行走速率。

2-2、黏土斜墙的压实度一设计干密度/击实最大干密度=1.71/1.80×100%=95.0%。

【第三问】

事件二中可以直接判定为重大事故隐患的情形有(1)(2)。

【第四问】

4-1、生产安全事故分为特别重大事故、重大事故、较大事故和一般事故4个等级。

4-2、事件三中3名工人死亡,5人重伤,属于较大事故。

4-3、钢筋混凝土结构的承重模板,混凝土达到下列强度后(按混凝土设计强度标准值的百分率计),方可拆除。跨度≤ 2m,50%;2m <跨度≤8m,75%;跨度>8m,100%。

32、背景资料:

某枢纽鱼道布置于节制闸左岸,鱼道总长642m。鱼道进、出口附近均设置控制闸门,鱼道池室采用箱涵和整体U型槽结构两种型式。

发包人与承包人根据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。工程实施前,承包人根据《水利水电工程施工组织设计规范》(SL 303—2017)编制施工组织设计,其部分内容如下:

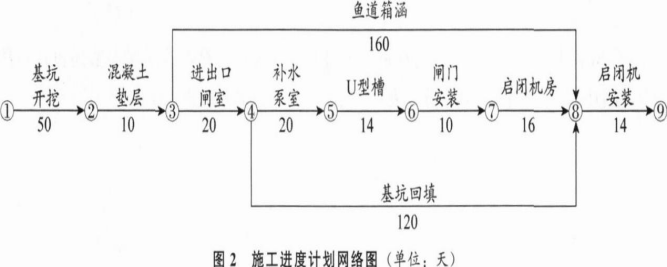

(1)经监理机构批准的施工进度计划网络图如图2所示。

(2)当日平均气温连续5天稳定低于0℃以下或最低气温连续5天稳定低于-5℃以下时,开始按低温季节组织混凝土施工。预热混凝土制备,首先考虑加热集料,不能满足要求时方可考虑热水,仍不能满足要求时,再考虑加热胶凝材料。

(3)施工临时用水量按照日高峰生产和生活用水量,加上消防用水量计算。

(4)施工临时用电包括:基坑排水、混凝土制备、混凝土浇筑、木材加工厂、钢筋加工厂、空压站等主要设备用电。现场设置一个电源,就近从高压10kV线路接入工地。

工程施工进入冬季遭遇了合同约定的异常恶劣的气候条件,监理机构下达暂停施工指令,造成鱼道箱涵、进出口闸室两项工作均推迟30天完成。承包人按照索赔程序向发包人提出了30天的工期索赔。

问题:

1.指出图2的关键线路、计算工期。

2.改正施工组织设计文件内容(2)(3)中的不妥之处。

3.指出施工组织设计文件内容(4)中的不妥之处,说明理由。

4.指出承包人提出的工期索赔要求是否合理,说明理由。

参考答案:

【第一问】

图2中的关键线路:①→②→③→⑧→⑨;工期为:50+10+160+14=234(天)。

【第二问】

对内容(2)中不妥之处的改正:当日平均气温连续5天稳定在5℃以下或最低气温连续5天稳定在-3℃以下时,应按低温季节进行混凝土施工。预热混凝土制备,首先考虑热水拌合,不能满足要求时方可考虑加热集料,胶凝材料不能加热。

对内容(3)中不妥之处的改正:施工供水量应满足不同时期日高峰生产和生活用水需要,并按消防用水量进行校核。

【第三问】

内容(4)中的不妥之处:现场设置一个电源,就近从高压10kV线路接入工地。

理由:施工现场临时用电有一类负荷,应具有两个以上的电源,否则应建自备电厂。

【第四问】

承包人提出的工期索赔要求合理。

理由:鱼道箱涵工作位于关键线路,推迟30天,导致工期延误30天;进出口闸室工作位于非关键线路,有20天总时差,推迟30天,影响总工期10天。鉴于两项工作位于两条线路上,取最大影响值,所以承包人可索赔30天的工期。

33、背景资料:

某水利枢纽工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。在招标及合同实施期间发生了以下事件:

事件一:评标结束后,招标人未能在投标有效期内完成定标工作。招标人通知所有投标人延长投标有效期。投标人甲拒绝延长投标有效期。为此,招标人通知投标人甲,其投标保证金不予退还。

事件二:评标委员会依序推荐投标人乙、丙、丁为中标候选人并经招标人公示。在公示期间查实投标人乙存在影响中标结果的违法行为。招标人据此取消了投标人乙的中标候选人资格,并按照评标委员会提出的中标候选人排序确定投标人丙为中标人。

事件三:评标公示结束后,招标人与投标人丙(以下称施工单位丙)签订施工总承包合同。本合同相关合同文件见表3,各合同文件解释合同的优先次序序号分别为一至八。

事件四:开工后施工单位丙按照《保障农民工工资支付条例》规定开设农民工工资专用账户,工程完工后,申请注销农民工工资专用账户。

问题:

1.事件一中,招标人不退还投标人甲投标保证金的做法是否妥当?说明理由。投标保证金不予退还的情形有哪些?

2.事件二中,招标人取消投标人乙的中标资格并确定投标人丙为中标人,应履行什么程序?除背景资料所述情形外,第一中标候选人资格被取消的情形还有哪些?

3.事件三表3中,文件编号2~7分别对应的解释合同的优先次序序号是多少?

4.事件四中,农民工工资专用账户的用途是什么?申请注销农民工工资专用账户的条件有哪些?申请注销后其账户内的余额归谁所有?

参考答案:

【第一问】

1-1、招标人不退还投标人甲投标保证金的做法不妥当。

理由:拒绝延长投标有效期的投标人有权收回投标保证金。

1-2、投标保证金不予退还的情形有:投标人在规定的投标有效期内撤销或修改其投标文件;中标人在收到中标通知书后,无正当理由拒签合同协议书或未按招标文件规定提交履约担保的。

【第二问】

2-1、被查实存在影响中标结果的违法行为的情形,不符合中标条件的,招标人可以按照评标委员会提出的中标候选人名单排序依次确定其他中标候选人为中标人,也可以重新招标。

2-2、除背景资料所述情形外,第一中标候选人资格被取消的情形还有:排名第一的中标候选人放弃中标;因不可抗力不能履行合同;不按照招标文件要求提交履约保证金。

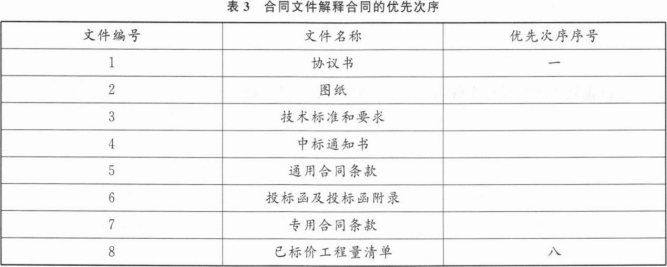

【第三问】

事件三表3中,文件编号2~7分别对应的解释合同的优先次序序号是七、六、二、五、三、四。

【第四问】

4-1、农民工工资专用账户,专项用于支付该工程建设项目农民工工资。

4-2、申请注销农民工工资专用账户的条件:工程完工且未拖欠农民工工资的,施工总承包单位公示30日后,可以申请注销农民工工资专用账户。

4-3、申请注销后账户内余额归施工总承包单位所有。

34、背景资料:

某水利工程水库总库容0.64×108m3,大坝为碾压混凝土坝,最大坝高58m。在右岸布置一条导流隧洞,采用土石围堰一次拦断河床的导流方案。施工期间发生如下事件:

事件一:施工单位编制了施工导流方案,确定了导流建筑物结构型式和施工技术措施。其中上游围堰采用黏土心墙土石围堰,设计洪水位159m,波浪高度0.3m;导流隧洞长320m,洞径4m,穿越Ⅱ、Ⅲ、Ⅴ类围岩,对穿越Ⅱ类围岩的洞段不支护,其他洞段均进行支护。 事件二:围堰填筑前,监理工程师对心墙填筑料和堰壳填筑料的渗透系数进行了抽样检测,心墙填筑料的渗透系数为1.0×10-4cm/s,堰壳填筑料的渗透系数为1.7×10-3cm/s。监理工程师要求施工单位更换填筑料。

事件三:导流隧洞施工完成且具备过流条件,项目法人根据《水利水电建设工程验收规程》(SL 223--2008)阶段验收的基本要求,向阶段验收主持单位提出了阶段验收申请报告。 验收主持单位在收到申请报告后第25个工作日决定同意阶段验收,并成立了由验收主持单位和有关专家参加的阶段验收委员会。

事件四:施工单位编制了碾压混凝土施工方案,采用RCC工法施工,碾压厚度75cm,碾压前通过碾压试验确定碾压参数。在碾压过程中,采用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行控制。

问题:

1.根据背景资料,判别工程的规模、等别及碾压混凝土坝和围堰的建筑物级别。

2.根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为哪几个阶段?

3.根据事件一,计算上游围堰的堰顶高程。分别提出与Ⅲ、Ⅴ类围岩相适应的支护类型。 4.根据事件二,判定监理工程师提出更换哪个部位的填筑料?说明理由。

5.指出事件三中的不妥之处,说明理由。除阶段验收主持单位和有关专家外,阶段验 收委员会的组成还应包括哪些人员?

6.指出事件四中的不妥之处,说明理由。碾压参数包含哪些内容?采用核子密度仪测 定湿密度和压实度时,对检测点布置和数量以及检测时间有什么要求?

参考答案:

【第一问】

根据背景资料,工程的规模为中型;工程的等别为Ⅲ等;碾压混凝土坝的建筑物级别为3级;围堰的建筑物级别为5级。

【第二问】

对大坝施工而言,根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为初期、中期和后期导流三个阶段。初期导流为围堰挡水阶段,水流由导流泄水建筑物下泄。中期导流为坝体临时挡水阶段,坝体填筑高度超过围堰堰顶高程,洪水由导流泄水建筑物下泄,坝体满足安全度汛条件。后期导流为坝体挡水阶段导流泄水建筑物下闸封堵,水库开始蓄水,永久泄水建筑物尚未具备设计泄流能力。

【第三问】

3-1、上游围堰的堰顶高程为:159+0.3+0.5=159.8(m)。

3-2、Ⅲ类围岩适应的支护类型:喷混凝土、系统锚杆加钢筋网,跨度为20~25m时,浇筑混凝土衬砌。Ⅴ类围岩适应的支护类型:喷混凝土、系统锚杆加钢筋网或加钢构架。

【第四问】监理工程师提出更换心墙填筑料。

理由:心墙是防渗体,防渗体土料渗透系数不宜大于1.0×10-5cm/s,本题中渗透系数为1.0×10-4 cm/s,不符合要求,故应进行更换。堰壳填筑料的渗透系数宜大于1.0×10-3cm/s,本题中堰壳填筑料的渗透系数为1.7×10-3cm/s,符合要求,故不需要更换。

【第五问】5-1、不妥之处:验收主持单位在收到申请报告后第25个工作日决定同意阶段验收。 理由:竣工验收主持单位应自收到申请报告之日起20个工作日内决定是否同意进行阶段验收。

5-2、除阶段验收主持单位和有关专家外,阶段验收委员会还应包括质量和安全监督机构、运行管理单位的代表。

【第六问】6-1、不妥之处:采用RCC工法施工,碾压厚度75cm。

理由:RCC工法碾压厚度通常为30cm。碾压厚度75cm的通常是RCD工法。

6-2、碾压参数包含碾压遍数及振动压实机行走速度。

6-3、采用核子密度仪测定湿密度和压实度时,对检测点布置和数量以及检测时间的要求为:每铺筑碾压混凝土100~200m2至少应有一个检测点,每层应有3个以上检测点,测试宜在压实后1h内进行。

35、背景资料:

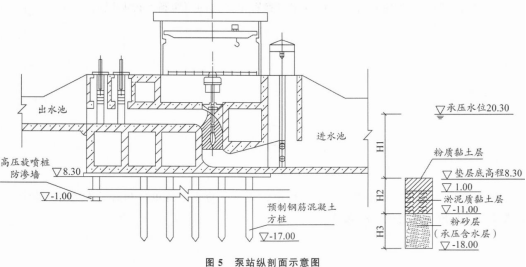

某施工单位承担行蓄洪区治理工程中的排涝泵站、堤防加固、河道土方开挖(含疏浚)施工。排涝泵站设计流量180m3/s,安装6台立式轴流泵,泵站布置清污机桥、进水池、主泵房及出水池等。主泵房基础采用C35预制钢筋混凝土方桩、高压旋喷桩防渗墙处理。泵站纵剖面示意图如图5所示。工程施工过程中发生了如下事件:

事件一:工程施工过程中完成了如下工作:①老堤加高培厚;②进水流道层;③高压旋喷桩防渗墙;④出水池底板;⑤清污机桥;⑥电机层;⑦水泵层;⑧清污机安装;⑨联轴层;⑩钢筋混凝土方桩;⑪进水池;⑫厂房。

事件二:施工单位对承压水突涌的稳定性进行计算分析,判断是否需要对承压水采取降压措施。计算中不考虑桩基施工对土体的影响,安全系数取1.10,土体的天然重度γs为18kN/m3,水的天然重度γ水为10kN/m3。

事件三:河道土方开挖施工过程中,因疏浚区内存在水上开挖土方,疏浚工程采用分层施工。 事件四:进水池施工完成后,监理工程师对进水池底板混凝土的强度及抗渗性能有异议,建设单位委托具有相应资质等级的第三方质量检测机构进行了检测,检测费用20万元,检测结果为合格。

事件五:堤防加固主要工程内容为堤防加高培厚,预制混凝土块护坡。堤防加固分部工程验收结论为:本分部工程共划分为40个单元工程,单元工程全部合格,其中28个单元工程达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率为90%。 问题:

1.根据事件一,指出属于主泵房相关工作的施工顺序(用工作编号和箭头表示如②一)。

2.根据事件二,计算并判断本工程是否需要采取降低承压水措施(计算结果保留到小数点后2位)。

3.根据《堤防工程施工规范》(SL 260-2014),指出老堤加高培厚土方施工的主要施工工序。 4.疏浚工程中,除事件三中所列情形外,还有哪些情形采取分层施工?分层施工应遵循的原则是什么?

5.事件四中,检测费用应由谁支付?根据《水利水电工程单元工程施工质量验收评定标准混凝土工程》(SL 632--2012),一般采用哪些方法进行检测?

6.根据事件五,按照该分部工程的质量等级为优良,完善该验收结论。

参考答案:

【第一问】

主泵房相关工作的施工顺序:⑩→③→②→⑫→⑦→⑨→⑥。

【第二问】

本工程不需要采取降低承压水措施。

当不透水层的土压力与承压水层的水压力之比大于等于规定的安全系数时,不需要降低承压水,反之则需要降低承压水,因此需要计算土压力与水压力的比值。

即,γsH2/γ水(H1+H2)=(18×19.3)/(12+19.3)×10≈1.11>1.10,故不需要采取降低承压水措施。

【第三问】老堤加高培厚土方施工的主要施工工序:堤基清理、铺料、整平、洒水、压实、质检。

【第四问】

4-1、除事件三中所列情形外,还有以下情形采取分层施工:

①疏浚区泥层厚度大于挖泥船一次可能疏挖的厚度。

②工程对边坡质量要求较高或为复式边坡。

③疏浚区垂直方向土质变化较大,需更换挖泥机具或对不同土质存放有不同要求。 ④合同要求分期达到设计深度。

⑤紧急的疏洪、引水工程。

4-2、分层施工应遵循“上层厚、下层薄”的原则。

【第五问】5-1、检测费用应由发包人支付。

5-2、一般采用的检测方法为钻孔取芯、压水试验、无损检测。

【第六问】

该分部工程的质量等级为优良,该验收结论还包括:未发生过质量事故;中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30组时,试件质量合格);原材料质量合格。
