一建建筑案例分析题及答案详解(10)

【背景资料】

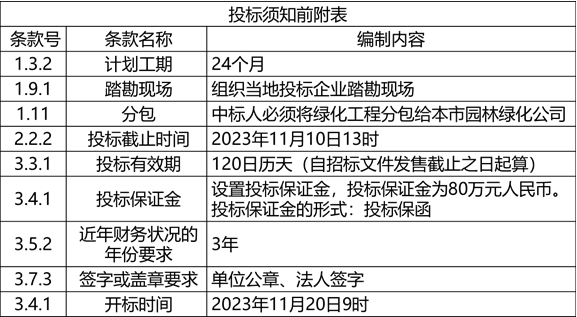

某国有资金投资项目拟进行施工招投标,基本情况如下:最高投标限价为7168万元,2023年10月25日13时开始发售招标文件。投标须知前附表部分内容见下:

经公开招标,A施工单位中标,双方依据《建设项目工程总承包合同(示范文本)》GF—2020—0216签订了工程总承包合同,确认包括①合同协议书。②通用合同条件。③价格清单。④承包人建议书。⑤中标通知书(如果有)。⑥专用合同条件及《发包人要求》等附件。⑦投标函及投标函附录(如果有)等合同文件,按照《建设项目工程总承包合同(示范文本)》GF—2020—0216规定的优先顺序进行解释。双方签订的工程总承包合同中约定:合同工期为24个月,质量目标为合格,允许总承包单位进行合法分包。

A施工单位对中标的工程造价进行了分析,费用构成情况是:人工费500万元,材料费3120万元,机械费410万元,管理费250万元,措施项目费260万元,安全文明施工费80万元,暂列金额100万元,利润320万元,规费180万元,税率为9%。

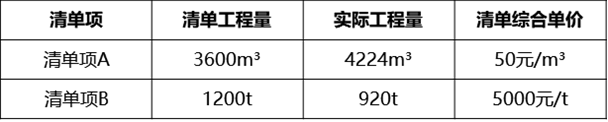

在工程总承包合同中约定“当工程量偏差超出15%时,该项增加部分或剩余部分综合单价予以调整,该项超出幅度大于15%时按清单价的0.9倍结算,减少幅度大于15%时按清单价的1.1倍结算。施工单位编制竣工结算时,其相应工程数量、单价(假定该清单综合单价为全费用综合单价)等数据详见表:

施工过程中发生如下事件:

1)由于特大暴雨引起的洪水,导致现场无法施工,基础工程专业队产生窝工费0.5万元,所用机械持续闲置4个台班(台班费:800元/台班),天气转好后,该专业队全员进行现场清理,费用1.0万元,施工单位安排该专业队修复被洪水冲坏的部分基础12m³,产生修复费用0.6万元;

2)地基基础施工阶段,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,产生费用1.0万元;

3)在主体结构施工中,施工单位租赁的大模板未能按时进场,产生窝工费2.0万元,所用机械持续闲置6个台班(台班费:900元/台班);

4)因施工单位购买的室外工程管线材料质量不合格,建设单位令施工单位重新购买,因此造成该项工作增加用工8个工日,材料损失费1.0万元。

其余各项工作实际作业工期、费用与原计划相符。施工单位就以上四项内容在规定的时间内,按相应程序提出费用索赔。

【问题】

1.投标须知前附表的内容有哪些不妥?说明理由。

2.写出背景资料中合同文件解释的优先顺序。合同协议书主要包括哪些内容?

3.除税金外还有哪些费用在投标时不得作为竞争性费用?除一般措施项目外,房屋建筑工程常见的专业措施项目有哪些?中标造价多少万元?(保留两位小数)

4.施工单位清单A项、B项单价是否可以调整?说明理由。如可调整,请分别列式计算调整后的清单A和清单B结算价款(保留两位小数,单位:元)。

5.分别指出施工单位的四项索赔是否成立?并说明理由。计算可索赔的费用(结果保留两位小数,单位:万元)

参考解析:

1.不妥之处1:组织当地投标企业踏勘现场。

理由:招标人不得组织单个或者部分潜在投标人踏勘项目现场。

不妥之处2:中标人必须将绿化工程分包给本市园林绿化公司。

理由:招标人不得指定分包人。

不妥之处3:投标截止时间为2023年11月10日13时。

理由:自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日,2023年10月25日至2023年11月10日不足20日,不满足要求。

不妥之处4:投标有效期为120日历天(自招标文件发售截止之日起算)。

理由:招标人应当在招标文件中载明投标有效期。投标有效期从提交投标文件的截止之日起算。

不妥之处5:开标时间为2023年11月20日9时。

理由:开标时间应与投标截止时间相同。

2.(1)解释合同文件的优先顺序为:①合同协议书。②中标通知书(如果有)。③投标函及投标函附录(如果有)。④专用合同条件及《发包人要求》等附件。⑤通用合同条件。⑥承包人建议书。⑦价格清单。

(2)合同协议书主要包括工程概况、合同工期、质量标准、签约合同价与合同价格形式、工程总承包项目经理、合同文件构成、承诺、订立时间、合同生效和合同份数。

3.(1)除税金外,安全文明施工费、规费在投标时也不得作为竞争性费用。

(2)脚手架工程费、混凝土模板及支架(撑)费、垂直运输、超高施工增加。

(3)中标造价=人工费+材料费+施工机具使用费+企业管理费+利润+规费+税金 =(500+3120+410+250+320+180)×(1+9%)=5210.20 万元

4.(1)清单A项单价可以调整;理由:清单A项工程量增加比例为:

(4224-3600)/3600×100%=17.33%,增加幅度超过15%,根据合同约定,单价应予调整。

(2)清单B项单价可以调整;理由:清单B实际工程量较清单工程量减少比例为:(1200-920)/1200×100%=23.33%,23.33%>15%,变化幅度超过15%,根据合同约定,单价应予调整。

(3)调整后的清单A结算价款=

3600×(1+15%)×50+[4224-3600×(1+15%)]×50×0.9=210780.00(元)

(4)调整后的清单B结算价款=920×5000×1.1=5060000.00(元)

5.(1)事件1)清理现场费用1.0万元、修复服用0.6万元索赔成立,窝工费和机械闲置费索赔不成立。

理由:特大暴雨引起洪水,属于不可抗力,不可抗力发生后,承包人的施工机械设备损坏及停工损失以及窝工损失,应由承包人承担。工程所需清理、修复费用,应由发包人承担。

事件2)索赔成立。

理由:设计尺寸不当,属于建设单位应该承担的责任,应予索赔。

事件3)索赔不成立。

理由:施工单位租赁的大模板未能按时进场,属于施工单位的责任,不可索赔。

事件4)索赔不成立。

理由:施工单位采购的室外工程管线材料质量不合格造成的损失,属于施工单位的责任,不可索赔。

(2)可索赔的费用=1.0+0.6+1.0=2.60(万元)
