一建建筑案例分析题及答案详解(11)

【背景资料】

某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定电梯安装工程由建设单位指定分包。

施工过程中,发生了如下事件:

事件1:工程开工之前,项目部按安排施工程序的同时,首先安排其相应的准备工作等原则编制了施工总进度计划。

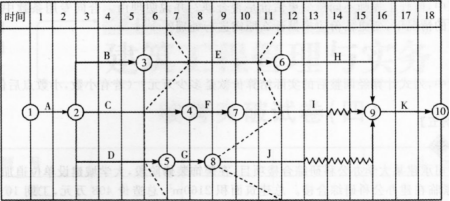

事件2:针对某分部工程,施工单位编制进度计划时标网络图,并在第6个月月底和第11个月月底对实际进度进行检查,绘制进度计划前锋线如下图(单位:月)。

事件3:办公楼电梯安装工程早于装饰装修工程施工完成,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。

【问题】

1.事件一中,请简述施工总进度计划的内容有哪些?

2.事件二中,请简述网络计划的应用程序包括哪些阶段?

3.事件二中时标网络图进度前锋线,分析6月、11月月底各项被检查工作的实际进度情况。

4.写出事件三中的错误之处,并分别给出正确做法。

参考解析:

1.施工总进度计划的内容应包括:编制说明,施工总进度计划表(图),分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供应平衡表等。

2.网络计划的应用程序包括:

(1)准备阶段;

(2)绘制网络图阶段;

(3)计算参数阶段;

(4)编制可行网络计划阶段;

(5)确定正式网络计划阶段;

(6)网络计划的实施与控制阶段;

(7)收尾阶段。

3.根据时标网络图上进度前锋线,可知:

(1)6月月底检查结果:工作E进度超前一个月,工作C进度滞后一个月、工作D进度滞后一个月。

(2)11月月底检查结果:工作E进度滞后一个月,工作I进度与原计划一致,工作J进度滞后三个月。

4.事件三中错误之处及其正确做法如下:

(1)错误之处:电梯工程验收总承包单位未参加。正确做法:电梯工程验收总承包单位应派人参加。

(2)错误之处:验收后电梯安装单位将电梯工程有关资料移交给建设单位。正确做法:应将电梯工程有关资料移交给总承包单位。
